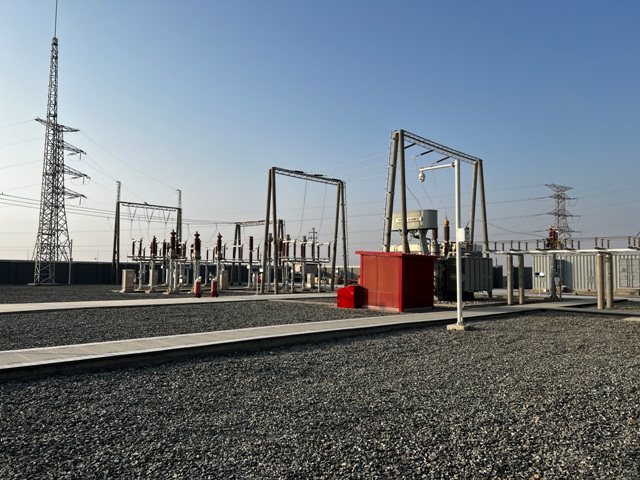

2022年12月27日,巴州白鷺洲31.5MW分散式接入風電項目再傳捷報,升壓站反送電順利完成,12月30日,首臺風機完成并網發電,為項目全容量并網發電奠定了堅實基礎。
12月3日,巴州白鷺洲31.5MW分散式接入風電項目8臺風機全部順利吊裝完成后,西北大區進一步加強施工管理力度,組織有關單位對現場進行安全、質量工藝、資料等方面進行全面大檢查,并安排專人協調督促整改,做到閉環管理,順利通過了可再生能源發電工程質量監督站發電機組啟動前、110KV升壓站受電前質量監督檢查,國網新疆電力科學研究院能源技術研究所并網前技術監督檢查,國網新疆電力有限公司巴州供電公司現場驗收。12月26日順利召開了并網啟動會(huì ),取得了并網啟動會(huì )會(huì )議決議,具備送電條件。

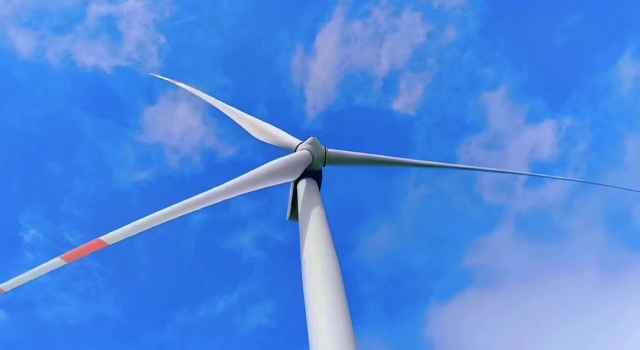

為確保順利完成反送電工作西北大區編制了《110KV天匯庫爾勒風電一場返送電應急預案》,組織各單位對《110KV天匯庫爾勒風電一場啟動送電方案》、《110KV天匯庫爾勒風電一場返送電應急預案》進行學習對參加操作、監護、測量、記錄及安保工作的全體人員進行技術和安全交底。12月27日12時,隨著調度一聲令下,巴州白鷺洲31.5MW分散式接入風電項目反送電工作正式開始,21時27分,升壓站反送電順利完成。12月30日18時50分,隨著風機葉片的轉動,巴州白鷺洲31.5MW分散式接入風電項目首臺風機順利并網發電。
下一步西北大區將再接再厲,科學規劃、合理安排,在確保人身、設備安全的前提下,扎實開展后續風機調試工作,力爭早日實現項目全容量并網發電。
(西北大區 李超供稿)
